中心城市建设“项目攻坚年”活动进展情况(第四期)

日期:2020-06-17 16:57 来源:市住房和城乡建设局
| | | |

  2020年实施中心城市建设“项目攻坚年”重点项目19个,总投资85.52亿元,年度计划投资20.95亿元,前期阶段6个,开工阶段13个。现将项目情况通报如下:

  一、荆东片区综合开发(含城市功能综合体)

  (一)项目概况

  荆东片区综合开发主要包括以下几项建设内容:1.对205国道沿线荆东旧村和现状菜地约270亩土地综合开发和提升改造,打造学生街、商务培训、教育等配套学院的特色商业业态和配套齐全的高档居住社区。2.林业机械厂及周边475亩土地征迁,建设以三明学院艺术大楼为中心的文化创意园。3.三明学院东侧135亩菜地征收,建设三明学院人才公寓、荆东村生产安置房等项目。4.205国道沿线现状立面改造和荆东旧村主街至南门街景观风貌提升。5.启动荆东村、荆西街道环境卫生大排查、大整治行动。6.研究荆东荆西互联互通,启动荆西片区开发建设。7.城市功能综合体:利用荆东报废汽车拆解厂及周边15亩土地,建筑总面积18000平方米。地上建筑主要包括:公交首末站、荆东村委会、文化活动中心、农贸市场等。地下建筑主要包括:公共停车场。

  (二)目前进展情况

  规划设计方面:荆东污水处理厂选址通过专家论证会议;学生街通过市规委会审议;赴泉州、沙县等多地考察老村改造工作,荆东村老街改造完成设计方案,正根据现场勘察成果优化地下管线设计;城市公建综合体完成概念性方案。

  项目建设方面:小学幼儿园地块已完成地勘,现场围挡、板房、塔吊及临水临电等临时设施已完成,开始基础施工;学院北门人行道完成路面开挖,正铺设管网;荆东老街主入口开始施工;前洋A地块完成围挡、清表;学生街已完成地勘、设计方案评审及工地围挡、大门、板房等临时设施。

  环境整治方面:组织多部门联合开展集中整治行动,完成老街全部沿街店面违建拆除、沿205国道环境清理整治,累计拆除510㎡,清表400余㎡。

  目前已完成投资1960万元。



  (三)2020年年度计划安排

  一季度:完成底洋附属小学、附属幼儿园以及前洋地块征迁协议签订,启动荆东街区路面改造工程,完成临时停车场建设,完成片区概念性规划和部分区域控规、荆东街区规划工作。

  二季度:办理底洋附属小学、幼儿园以及前洋地块相关农转用手续并完成供地、建筑设计,由省一建集团进场施工;启动荆东污水处理厂搬迁相关程序;完成林械厂征迁以及底洋剩余地块征迁;完成荆东村主街路面修缮、管网改造工作;启动城市功能综合体规划及方案设计。

  三季度:完成林械厂后400余亩林地征收工作;完成荆东小溪黑臭水体销号工作;完成林械厂后400余亩林地征迁;完成城市功能综合体土地征迁。

  四季度:12月底前完成底洋小学、幼儿园主体建设、完成前洋地块部分学生街及商住楼房建设。启动城市功能综合体建设,完成城市功能综合体前期建设手续。

  (四)6月下半月工作安排

  一是设计。完成荆东污水处理厂主体设计,完成施工图设计和预算;完成公建综合体设计;前洋A地块施工图设计完成80%。二是工程。完成小学、幼儿园及周边附属工程项目土地农转用手续、工可等前期手续。同时,完成小学、幼儿园基础施工50%,完成北门人行道施工50%,完成学生街基础施工30%,荆东老街路面管网预埋、路基完成。三是征迁。会同三明学院完成底洋地块征迁。

  二、徐碧城中村改造项目

  (一)项目概况

  甲头B、C地块安置房建设项目位于北部新城中心区域,东接碧桂园小区,西临时代锦园小区,紧挨梅列第一实验学校,周边有体育场、万达城市综合体。项目规划总占地面积约18万㎡,总建筑面积约44.6万㎡,其中计容建筑面积约32.8 万㎡ ,容积率约2.0,绿地率约35%,建筑密度约15.10%。规划建设安置房26幢,含住宅约2900套30.1万㎡,商业店面约1.6万㎡,拟设计45㎡、60㎡、90㎡、115 ㎡ 、120㎡、135㎡等六种住宅户型。小区内设有东西两个独立出入口并配有多条步道等,路网分布均衡,主要道路坡度6%以下,配套建设幼儿园1所,养老服务用房约900㎡,文体活动室约750㎡,设置地上停车位约340个、地下停车位约3000个,整体居住环境舒适优越,配套完善(最终以规划部门审批的设计方案为准)。

  (二)目前进展情况

  1.六月五日地勘进场施工,现场地勘点位放样完成并进行勘探。2.地灾,环评进入评审阶段,3.方案图修改六月十五日完成方案设计,4.现场原始坐标及标高点测量完成。

  (三)2020年年度计划安排

  由区委常委、区政府党组成员吴晓文牵头,4月份完成安置地可研等前期工作,5月份完成项目立项,6月份完成施工图设计,9月初完成施工单位招标,9月30日前进场施工。

  (四)6月下半月工作安排

  1.6月初地质勘探施工。2.施工方案优化并报规划进行审批。3.施工图设计。4.建设用地许可证报批。

  三、徐碧新城(六路)新商圈建设项目

  (一)项目概况

  该项目总投资约15亿元,分两期建设。一期总投资约3亿元,主要建设连廊天桥互联互通工程(含新市北路与东乾二路圆盘连廊天桥、万达广场3号门与体育场馆连廊天桥、规划馆与体育馆之间既有天桥改造、城发广场与体育场馆间下穿商业通道、商会片区与城发广场间跨东乾路互联互通设施等)。体育广场改造提升工程(含儿童户外活动场地、体育场馆室内外改造提升修缮等)。红色文化广场提升工程(含红色文化雕塑、休憩长椅等)。滨水景观改造工程(含滨水商业建筑、城市阳台、水幕灯光秀、绿化提升等)。二期总投资约12亿元,主要进行徐碧步行街特色街区改造、原核电地块开发建设(用地约100亩,投资约10亿元)。项目分为方案策划、施工建设、招商运营三个阶段。

  (二)目前进展情况

  一期项目主要围绕着市政基础设施建设,以改善商圈步行交通系统为核心,分区域、分类型建设。各项目均已通过几轮方案研究,准备进入实施阶段,具体情况如下:

  1.三明市六路商圈互联互通连廊天桥工程:已完成项目立项备案;正在办理勘察招标审批流程。本周内完成设计优化方案待定稿。

  2.三明市六路商圈城市阳台及附属配套工程:已完成项目立项备案;正在办理勘察招标审批流程。同时按规划部门意见调整完善方案,本周内完成。

  3.三明市六路商圈水上艺术空间项目:已完成项目立项备案、现场踏勘和水位、水深、流向等实地测量,收集项目水文、水利概况资料;并完成初步设计方案,待确认后开展招投标工作。

  4.三明市六路商圈体育场馆修缮改造工程:已根据专家意见要求进行体育场馆建筑质量安全性检测,根据检测结果制定修缮改造方案;正在办理体育场馆建筑质量安全性检测机构、体育工艺咨询技术服务机构的招投标工作。

  5.三明市六路商圈互联互通地下通道及配套商业项目:正在完善初步设计方案,计划6月中旬报市政府研究。

  6.三明市六路商圈招商运营:已完成明品荟、明小吃、明夜城项目初步招商方案。



  (三)2020年年度计划安排

  一季度:完成六路商圈商业策划方案,完成规划方案公开竞标和规划方案。

  二季度:计划完成项目前期方案设计,启动互联互通项目、城市阳台等项目施工前期准备工作并报市政府方案论证。

  三季度:计划开始互联互通工程、城市阳台及附属配套工程的施工;待体育场馆优化方案完成后再做现场提升改造工程方案设计;完善水幕秀方案优化设计。

  四季度:完成互联互通工程、城市阳台及附属配套工程等施工30%;启动体育场馆提升改造工程和水幕秀工程。

  (四)6月下半月工作安排

  1.尽快完成三明市六路商圈互联互通四座连廊天桥、三明市六路商圈城市阳台及附属配套设施工程设计方案定稿、规划报批等前期工作。

  2.尽快完成三明市六路商圈水上艺术空间项目设计方案、规划报批等前期工作。

  3.尽快完成三明市六路商圈体育场馆修缮改造工程第三方机构对体育场馆进行建筑质量安全检测,制定修缮改造实施方案。

  4.完成明品荟、明小吃、明夜城项目招商方案,并与相关部门对接相关政策。

  四、三明市第一医院生态新城分院项目

  (一)项目概况

  三明市第一医院生态新城分院建设项目位于三明生态工贸区金桥路西侧、金泉路南侧地块,项目总投资24.08亿元,建设内容包含慢性病医院、医养中心、医养服务中心,总占地面积93626平方米(约140亩),总建筑面积31.7万平方米,其中地上建筑面积20.9万平方米,地下建筑面积10.8万平方米,设置床位数1000张,建设周期60个月。

  (二)目前进展情况

  截至2020年6月14日项目完成情况:完成办理所有项目前期手续;主体工程施工图正在绘制中,部分楼栋施工图绘制完成,施工图预算同步进行。土石方工程已进场施工,已完成总工程量的71%,由于近期雨季室外土石方施工进度略微滞后。2020年已完成投资2736万元,年度投资完成1.23亿元。

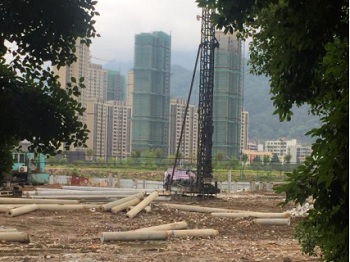

  土石方工程施工现场

  (三)2020年年度计划安排

  一季度:完成项目前期工作,开始项目土石方工程施工。

  二季度:完成项目施工图设计,完成土石方工程施工。

  三季度:主体工程图纸审查及预算编制。

  四季度:主体工程财政审核完成、主体工程施工招标完成,开始施工。

  (四)6月下半月工作安排

  主体工程施工图绘制中,部分楼栋施工图绘制完成,施工图预算同步开始。土石方工程完成总量的78%。

  五、市委党校迁建与综合培训中心项目

  (一)项目概况

  三明市委党校迁建项目作为省、市重点建设项目、市“三个十”重大项目和“项目攻坚年”项目,规划占地200亩,总投资56873.8万元,新建建筑总面积86160平方米,其中地上建筑面积72660平方米,地下13500平方米。地上建筑主要包括:教学楼9500平方米、教学综合楼4000平方米、会堂4000平方米、图书与信息中心3000平方米、学员及教职工宿舍37700平方米、食堂5000平方米、体育馆7500平方米、连廊1960平方米。建成后可同时容纳3000人在校食宿。

  (二)目前进展情况

  1. 设计方案于6月10日经三明市国土空间规划委员会审议通过。正在对接市政管网相关事项,对设计方案进行扩初。

  2.已完成项目200亩土地征迁,涉及地上建筑已完成征收和拆除工作,完成林地报批、林木采伐工作,对地块内香樟等阔叶林木予以保留。

  3.土地农转用报批材料已通过省自然资源厅审查,待省政府明确福建省建设用地审查报批工作流程后即可批复。

  4.已启动造价咨询单位招投标工作,6月4日挂网公告,将于6月16日开标。

  5.地质勘察单位于6月12日进场,开展现场实测工作。



  (三)2020年年度计划安排

  第二季度完成规划、初步设计方案、施工图设计和概算编制。

  第三季度完成项目施工和监理招投标工作,九月份开工建设。

  第四季度基础施工。

  (四)6月下半月工作安排

  1.完成造价咨询(预算编制)单位招投标工作。

  2.推进项目地勘工作。

  六、康养城公建综合体项目

  (一)项目概况

  总建筑面积45151平方米。一期工程建设内容包括:幼儿园、游泳馆、健身馆、篮球馆、中央厨房、文化活动中心、社区用房、公厕、设备用房等。二期工程建设内容包括:公交站点、农贸市场、超市、5G社区、商业公建配套、公共停车场、充电桩等。(二)目前进展情况

  1.完成土地出让合同签订、项目报建登记、用地规划许可证办理。2.完成一期工程(C-6、C-12、C-13)方案设计。3.一期工程施工图设计正在收尾(其中游泳馆、健身馆、篮球馆、中央厨房、文化活动中心、社区用房、公厕、设备用房、C-13幼儿园等公建施工图已设计完成)。4.一期工程正在预算。已完成投资:0万元。年度计划投资:5783万元。

  (三)2020年年度计划安排

  一季度确定设计方案,完成部分施工图设计;二季度完成一期施工图设计,一期工程全面开工,其中4月份启动展示区、样板房工程建设;三季度内组织一期工程基础施工,其中7月份完成展示区、样板房建设;四季度进行一期工程主体施工。

  (四)6月下半月工作安排

  1.完成一期工程中C-12地块幼儿园的施工图设计。2.完成建筑施工图面积复核。3.完成一期工程预算。

  七、台江大桥东侧道路延伸工程

  (一)项目概况

  台江大桥东侧道路延伸工程,全长约254米,宽度为46米。设计为双向8车道。

  (二)目前进展情况

  北侧2车道路基回填已施工70%。南侧人行道铺装完成30%。目前已完成投资金额850万元。



  (三)2020年年度计划安排

  完成项目建设。

  (四)6月下半月工作安排

  南侧人行道铺贴;剩余2车道路基施工完成;靠近加油站及林业新村路段新方案定稿。

  八、工业路提升改造工程

  (一)项目概况

  西江滨路(五路大桥段)拓宽改造工程,改造涉及道路长度约250米,道路面积约3300平方米,人行道面积约1500平方米。本次改造涉及道路路面改造、人行道改造、路灯系统改造、雨污分流改造、强电下地改造、弱电管廊改造及交通标志标线等内容,总投资约500万元。

  (二)目前进展情况

  截止6月15日,施工中标候选人公示完成,6月9日已开工建设。已做好施工围挡,开挖K0+140~K0+240段土方,外运土方2500方。2020年已完成投资:37万元。

  (三)2020年年度计划安排

  五路大桥拓宽:二季度:完成勘察设计。三季度:挂网招标,开工建设。四季度:完工(征迁工作需要在7月份完成并交付场地)。

  (四)6月下半月工作安排

  计划6月20日前完成K0+140~k0+240段土方开挖,力争八月底完成道路拓宽(需完成征迁)。

  九、国道534村头至荆东改线工程

  (一)项目概况

  全长约6.0公里, 按双向四车道一级公路标准建设,设计时速60公里/小时。

  (二)目前进展情况

  截至目前,完成投资0.63亿元,占年度计划0.9627亿元的65.4%。主线路基已基本完成,主线桥桥梁(含荆东互通区主线桥梁)、涵洞(通道)完成100%,主线路面、机电、交通安全设施及景观绿化工程完成85%。

  (三)2020年年度计划安排

  一季度开始路面施工;二季度完成主线工程水泥稳定层施工;三季度完成沥青砼路面及交安工程施工;四季度建成通车。

  (四)6月下半月工作安排

  继续开展路面、机电、交通安全设施及景观绿化工程施工,力争6月底完成主线路面工程施工。

  十、G205市区过境线台江连接线

  (一)项目概况

  全长约2.6公里, 按城市主干道兼二级公路标准设计,设计时速60公里/小时。

  (二)目前进展情况

  截至目前,完成投资0.15亿元,占年度计划0.28亿元的53.6%。非跨铁路段已完工。跨铁路段正开展桥梁施工,其中预制梁段梁片完成50片,完成73.5%;现浇梁段右幅完成底腹板混凝土浇筑,顶板钢筋绑扎,左幅正进行模板安装。



  (三)2020年年度计划安排

  一季度开展桥梁施工;二季度开始路面施工;三季度建成通车。

  (四)6月下半月工作安排

  继续开展预制梁制作、现浇梁施工。

  十一、莆炎高速公路东西互通连接线项目

  (一)项目概况

  1.东互通连接线:全长4.08公里,按一级公里标准建设,设计时速60公里/小时,路基宽19米。

  2.西互通连接线(与G534线共线段):长2.15公里,二级公路标准,设计时速60公里/小时。

  (二)目前进展情况

  1.(1)《三明东互通连接线较大变更方案的请示》已上报省高指,正在审核中。(2)林地报批材料已报送至省林业厅,正在审核中。(3)征迁工作尚在进行。(4)当莘口村部分林地正在砍伐(原12米路基红线内)。

  2.截至目前,完成投资0.36亿元,占年度计划0.48亿元的75%。路基基本完成,涵洞全部完成,隧道掘进累计完成677.5米,占总量的54.6%。

  (三)2020年年度计划安排

  1.争取上半年完成前期工作,第三季度开工建设。

  2.争取年内完工。

  (四)6月下半月工作安排

  1.(1)加强与省高指对接工作,尽快完成变更方案,获得批复。(2)加强与省林业厅对接工作,尽快完成林地报批。(3)加大征迁力度,为7月份部分区域顺利开工做好准备。

  2.继续开展隧道工程施工。

  十二、后山滑坡治理工程

  (一)项目概况

  1.对新亭路263号后山滑坡开展地灾治理,完成滑坡治理工程,消除地质灾害隐患。

  2.对三明市委、军分区后山滑坡开展治理,完成滑坡治理工程,消除地质灾害隐患。

  3.实施绿道景观整治提升项目,开展绿道沿途93处(梅列段48处,三元段45处)各类山体滑坡的治理。修复完善绿道及连接线市政设施。做好绿道沿途整体景观提升,消除裸土现象。加强日常管养工作,强化公厕保洁管理,提高路面保洁质量。

  (二)目前进展情况

  1.新亭路263号已完成滑坡治理主体工程。完成投资280万元。

  2.军分区后山滑坡治理主体工程已完成,正在进行九宫格植草和急流槽的开挖,大部分已完成。

  3.(1)绿道竹贤桥崩塌治理工程。一期工程已完工,二期工程已完成工程62%,土方量完成100%,锚杆完成100%,正在进行框架梁及水沟作业。主体工程已完成,剩余工作量加紧作业中,预计6月底完工。(2)绿道伊人桥崩塌治理工程已完工。(3)绿道三期北线灯杆226-230号塌方点治理工程。目前已完成总工程量90%,已完成锚杆、截水沟作业,框架梁完成95%,水沟完成90%,主体治理已完成,剩余挡墙、网格植草等工作量加紧作业中,预计6月底完工。(4)关于绿道三期北线灯杆313号塌方点治理工程。目前已完成总工程量85%,锚杆、框架梁作业已完成,孔桩完成70%,剩余拱形骨架工作量加紧作业中,预计6月底前完工。(5)绿道(梅列段)主线路灯、路面、木栈桥、护栏等设施及绿化景观的修复工作。已完成基础设计及预算工作,因原列东街道的军分区后山治理工程未将图书馆连接线纳入治理中,现安排一起纳入修复工作中,目前正在审核中,争取7月初开工。



  (三)2020年年度计划安排

  第一二项目三季度:进行土工格室绿化等工程施工。四季度:进行土工格室绿化等工程施工,全面完成整个治理工程。

  第三项目一季度:梅列、三元区完成清理绿道滑坡点周边塌方的土石方、垃圾、树木等工作,保证通行人员安全,同时对绿道滑坡、设施、绿化修复进行设计,完成招投标等前期工作,部分项目进场施工。二季度:完成项目招投标,全面进场施工;完成绿道设施和绿化修复进行修复,完成绿道21座公厕提升改造。三季度:完成62处一般滑坡项目的土石方清理及采取简易工程措施降险改造,完成绿化提升项目。四季度:完成31处较大滑坡项目工程治理。落实长效管理措施,加强日常管理,巩固专项整治成果,防止问题回潮反复。

  (四)6月下半月工作安排

  1.植草完成85%。

  2.军分区后山工程进行收尾工作;绿道竹贤崩塌治理工程除绿道主线路灯、路面、木栈桥、护栏等设施及绿化景观修复工作以外其他都进入收尾阶段,争取完工。

  十三、后山(狮子坑)地灾点治理及景观提升工程

  (一)项目概况

  本项目主要为地灾治理工程,原滑坡及崩塌坡面采用削坡、格构梁、锚杆(索)、植草措施防护,坡顶设置截排水沟,坡两侧设置急流槽,坡脚设置挡墙及沉淀池,坡体局部设置仰斜排水孔等,总投资约500万元。

  (二)目前进展情况

  1.地灾治理部分。已完成1#滑坡点坡底三个沉淀池互通连接及周边排水沟约100米;2#崩塌点已完成局部削坡工作。

  2.麒麟山与绿道连接线。已完成勘察和施工图审查,已公开招标确定监理单位,施工挂网招标,正在编制招标控制价及项目林地报批手续。

  3.儿童公园。已公开招标确定勘察设计单位,正在进行方案设计阶段。

  2020年截至目前完成投资约350万元,2020年度计划投资15000万元。



  (三)2020年年度计划安排

  第二季度完成地灾治理滑坡点,崩塌点削坡处理;连接线完成施工图及预算编制;儿童公园确定勘察设计单位并完成初步设计。第三季度完成地灾治理部分;绿道连接线进场完成临时设施及桩基部分50%;儿童公园确定施工单位完成土方工程50%。第四季度完成绿道连接线主体部分;儿童公园完成60%。

  (四)6月下半月工作安排

  1.地灾治理部分完成2#崩塌点削坡、坡顶排水沟。2.麒麟山与绿道连接线完成招标控制价编制。

  十四、三明市区教育补短板项目

  (一)新建三元区东霞幼儿园B地块分园

  项目概况:建筑总面积4916平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月下半月工作安排:继续内部装修,附属围墙及道路施工。目前进展情况:正在内部装修,二层墙面磁砖完成,三层墙面磁砖施工,今年完成投资累计400万元。



  (二)三元区实验幼儿园建设项目

  项目概况:建筑总面积4910平方米,设置9个班,可新增学位270个,总投资1200万元。年度计划安排:年底完工。6月下半月工作安排:二层柱、板施工。目前进展情况:完成地下室顶板混凝土施工,今年完成投资累计450万元。

  (三)扩建梅列区实验幼儿园

  项目概况:建筑总面积2779.4平方米,可新增学位180个,总投资2300万元。年度计划安排:9月交付使用。6月下半月工作安排:工程验收。目前进展情况:楼层卫生清理、教室、管道门扇安装、卫生间隔断安装。累计投资1538万元(含征迁),2020年累计投资138万元。



  (四)新建三元区第二实验幼儿园台江分园

  项目概况:建筑总面积4661平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月下半月工作安排:基础承台施工。目前进展情况:完成桩基础施工,今年完成投资累计50万元。



  (五)新建三元区东霞幼儿园第二分园

  项目概况:建筑总面积4930.25平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工6月下半月工作安排:完成二层板浇捣。目前进展情况:因赶预售节点,部分一层柱钢筋板扎。今年完成投资累计260万元。

  (六)三钢一幼异地重建

  项目概况:建筑总面积5779.85平方米,设置12个班,可新增学位150个,总投资3000万元。年度计划安排:8月竣工,秋季招生办班。6月下半月工作安排:室外道路及景观工程施工完成30%。室内装修完成95%,水电安装完成95%,暖通及多媒体设备安装完成98%,外墙幕墙铝单板施工完成98%,室外雨污水管道完成100%。目前进展情况:室内装修完成90%,水电安装完成95%,暖通及多媒体设备安装完成90%,外墙幕墙铝单板施工完成80%,门窗已安装完成。累计投资1956万元,2020年累计投资956万元。



  (七)新建三明教育学院附属幼儿园

  项目概况:建筑总面积4200平方米,设置12个班,可新增学位360个,总投资2000万元。年度计划安排:年底完成主体施工。6月下半月工作安排:编制招标文件,进行施工图设计。目前进展情况:用地预审与选址意见书变更完成,今年累计完成投资50万元。(八)新建列西小学教学综合楼

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排:8月竣工,秋季招生办班。6月下半月工作安排:继续建筑内、外部装修。目前进展情况:主体结构已封顶,现正在进行建筑内外装修,累计投资1500万元,2020年累计完成投资520万元。



  (九)梅列区沪明小学

  项目概况:建筑总面积25000平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:8月竣工,秋季招生办班。6月下半月工作安排:1#2#教学楼整体装修完成,3#综合楼天棚吊顶装修完成,内墙及地面瓷砖完成,内墙喷漆完成,外墙真石漆完成。 4#艺体楼墙体砌筑、粉刷完成,天棚吊顶装修完成30%,室外工程完成70%。目前进展情况:1#2#教学楼整体装修完成95%,3#综合楼砌筑墙体工程完成,粉刷完成,外墙刮腻子完成,地面及墙面瓷砖完成70%,内装修天棚吊顶完成50%,外架准备拆除。4#艺体楼一层砌筑墙体完成,内墙粉刷完成30%,二层砌筑墙体完成60%,屋面防水层施工中,室外工程1~2#楼处室外垫层砼完成、主席台主体砼结构完成,门卫、接送区主体砼结构完成、伸缩门基础完成。累计完成投资9453万元,2020年度完成投资7453万元。



  (十)三元区新东霞小学

  项目概况:建筑总面积15725平方米,设置48个教学班,可新增学位950个,总投资9000万元。年度计划安排:8月竣工,秋季招生办班。6月下半月工作安排:教学楼、艺体馆内部装修围墙、运动场等附属工程施工。目前进展情况:1#、2#、3#楼、艺体馆主体封顶,内部装修,附属围墙、运动场等施工,今年累计完成投资5500万元。



  (十一)三元区第三实验小学

  项目概况:建筑总面积13620平方米,可容纳1620名学生,新增学位700个,总投资12500万元。年度计划安排:9月竣工交付使用6月下半月工作安排:完成1#、2#楼封顶及3#楼一层板。目前进展情况:1#屋面施工、2#楼及艺体馆二层板及梁柱钢筋施工,3#楼基础承台施工,今年累计完成投资3900万元。



  (十二)梅列区贵溪洋小学

  项目概况:建筑总面积34568平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:7月动工,年底进入完成基础施工。6月下半月工作安排:拟定施工招标文件,办理用地批复、工程规划许可。需提请协调事项:暂无。目前进展情况:地勘单位进场钻探,累计投资9000万元,2020年累计投资35万元。

  (十三)梅列区洋溪中学教学综合楼

  项目概况:建筑总面积3700平方米,设置12个教学班,可新增学位300个,总投资1600万元。年度计划安排:年底竣工。6月下半月工作安排:开始教学综合楼建设项目招投标。目前进展情况:正在协商确定教学综合楼招标控制价。累计投资50万元,2020年累计投资15万元。

  (十四)新建三明十二中教学综合楼

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排8月竣工,秋季招生办班。6月下半月工作安排:项目预验收。目前进展情况:完成二次精装修,消防水泵安装,今年累计完成投资500万元,本月完成100万元。



  十五、三元区文体中心项目

  (一)项目概况

  三元区文体中心项目占地面积14560平方米,建设三明市工人文化宫、全民健身中心综合性场所各一幢(室内),建设资金约1.5亿元。

  (二)目前进展情况

  正在进行地勘测量工作。



  (三)2020年年度计划安排

  年底全民健身中心主体工程基本结束。

  (四)6月下半月工作安排

  规划设计方案工作通过;有关项目用地划拨工作完成;项目ETC总承包协议签订;监理招投标工作启动。

  十六、贵溪洋生态湿地公园项目

  (一)项目概况

  本项目是重点民生工程,建设面积约为24.41万平方米,工程建安造价约9833万元。主要建设内容为“一廊、一带、五园及五个出入口”,其中“一廊”为云廊系统(含有沙溪云廊、贵溪桥、金鼠山、岩背山步行系统);“一带”为贵溪碧波体验带(贵溪洋溪两侧步道及景观、花坡、景观桥);“五园”为岩背园、金鼠园、百鸟园、百荷园、百花园;包括岩土工程、桥梁工程、园林绿化工程、照明工程、给排水工程、园林建筑、园林小品及公共服务设施附属配套工程等。

  (三)目前进展情况

  1.西广场挡墙主体完成,公厕屋面防水施工完成。

  2.岩背山步道钢结构完成400米,揽胜阁二层柱完成浇筑,三层模板安装。

  3.岩背山人工挖孔桩共8个,已全部浇筑完成;主桥桩共12个(其中人工挖孔桩4个,冲孔桩8个),浇筑完成4个人工挖孔桩;金鼠山人工挖孔桩共65个,浇筑完成26个。

  4.花坡冲孔桩共90个,已浇筑完成69个。

  (三)2020年年度计划安排

  3月中下旬完成前期工作,组织开工建设;4-6月桥梁基础完成至50%,登山步道完成至50%;7-9月桥梁基础完成至80%,登山步道完成至80%,完成西入口;10-12月份完成步道、南入口、云廊桥主桥、弘桥等;年底前开始绿化施工及收尾工作。

  (四)6月下半月工作安排

  1.西广场挡墙泡沫砼完成施工。

  2.揽胜阁二层板浇筑;65-70号桩承台浇筑完成;64号桥台钢筋安装完成。

  3.南广场桩基施工完成10根。

  4.金鼠山人工孔桩完成浇筑10根,挖孔完成6根。

  5.主桥桩基完成30米。

  6.金鼠山护坡完成。

  十七、老旧小区微改造和拆墙透绿项目

  (一)项目概况

  梅列区:共实施15个老旧小区微改造项目。三元区:共实施8个老旧小区微改造项目,涉及4268户,改造楼栋数99幢,改造建筑面积达20.3万平方米,预计总投资约6850万元,共24个“拆墙透绿”项目。

  (二)目前进展情况

  梅列区:老旧小区:目前已完成预审,上报财审。丹蓉新村已进场施工。拆墙透绿:完成施工方案设计。

  三元区:老旧小区:已全部完成施工图设计。完成预算编制,启动招投标程序。启动小区违章及柴火间的拆除工作,目前已完成80间柴火间拆除。拆墙透绿:完成10处“拆墙透绿”完成施工方案设计。



  (三)2020年年度计划安排

  二季度完成设计、招标等前期工作;三季度动工,四季度完工。

  (四)6月下半月工作安排

  梅列区:老旧小区改造:6月底前进入招投标程序。拆墙透绿:争取6月底前完成预算编制报财审。

  三元区:老旧小区:启动施工招标。拆墙透绿:完成预算送审。

  十八、市区公园绿地老年儿童活动场所改造提升

  (一)项目概况

  3月市城管局现场勘察一河两岸公园内现有绿地,初步选择14个区域增设老年儿童活动设施,后又邀请市自然资源局再次对一河两岸公园现场进行勘察。优化儿童活动设施布局的思路,进一步完善规划方案。该项目最终确定13个建设改造点,总建设面积约7000平方米,工程预算约750万元,5月初在罗马柱广场试点建设约400平方米面积的老年儿童微游乐场所,六一儿童节项目建成投入使用后广受市民欢迎。

  (二)目前进展情况

  6月8日召开市政府会议,按属地原则由三元区政府、梅列区政府、市园林中心分别作为建设主体负责建设其余12个改造点,其中三元区政府负责承建中山公园、育才路口绿地、江滨南路二手车市场、四贤文化廊等4处老年儿童微游乐场所改造点,建设面积合计约1700m2;梅列区政府负责承建龙岗绿地、列西水景、东新公园内下游侧、上游侧、大门周边等5处老年儿童微游乐场所改造点,建设面积约1650m2;市园林中心负责承建中心绿地广场、起飞公园、列东码头等3处老年儿童老年儿童微游乐场所改造点,建设面积约3050m2。所有改造点施工图已完成,进入施工招投标阶段。

  罗马柱广场儿童微游乐设施

  (三)2020年年度计划安排

  一期项目:5月初,设计完成;5月下旬,完成控制价编制;6月初,完成编制招标控制价,财政审核并进行招投标选择施工单位;10月底,工程主体基本完工。二期项目:预计12月底主体基本完工。

  (四)6月下半月工作安排

  完成市区公园绿地老年儿童微游乐场所改造提升工程(中心绿地广场、列东码头、起飞公园)招标控制价财政审核;施工、监理招标工作。

  十九、市区绿化景观提升项目

  (一)项目概况

  共13个项目:1.东新二路道路绿化提升;2.东新五路中分带道路绿化提升;3.市区主次干道行道树盖板安装;4.江滨路沿线景观提升;5.阳光城小区绿化提升;6.江滨新城小区绿化提升;7.明珠花园绿化提升;8.省安二期小区绿化提升;9.道路交通环岛绿化提升;10.立体绿化提升;11.动车三明站周边绿化提升;12.行道树更新、补植;13.东新六路体育场周边绿化提升。年度计划投资2660万元。

  (二)目前进展情况

  正在进行前期设计的项目有东新二路道路绿化提升、东新五路中分带道路绿化提升、江滨路沿线景观提升、道路交通环岛绿化提升、立体绿化提升等项目;2020年度市区主次干道行道树盖板安装工程,完成市区主次干道的行道树池调查统计,完成施工招标中介比选、招标控制价编制、控制价审核、施工招标;基本完成江滨路不具备行道树价值并且老化的法桐处理,已逐步更换榕树30株。2020年已完成投资约5万元。

  修剪行道树

  阳光城小区、江滨新城小区、明珠花园、省安二期小区绿化提升由小区物业组织实施;动车三明站周边绿化提升由城投正在实施。



  动车三明站周边绿化施工现场

  (三)2020年年度计划安排

  东新二路道路绿化提升;东新五路中分带道路绿化提升;市区主次干道行道树盖板安装;道路交通环岛绿化提升7月份完成,其余子项目年底完成。

  (四)6月下半月工作安排

  完成东新二路道路绿化提升、道路交通环岛绿化提升施工图设计。加快其它前期项目设计等。2020年度市区主次干道行道树盖板安装工程中标候选人、中标结果公示,签订施工合同,并进场施工。
