中心城市建设“项目攻坚年”活动进展情况(6月)

日期:2020-06-02 16:01 来源:市住房和城乡建设局
| | | |

  2020年实施中心城市建设“项目攻坚年”重点项目19个,总投资84.69亿元,年度计划投资20.42亿元,已完成投资4.35亿元,占年度计划的21.30% 。目前所有项目正在有序推进,其中进展超前项目1个,进展有序项目14个,进展缓慢项目4个。策划阶段1个,前期阶段6个,开工阶段12个。现将项目情况通报如下:

  一、荆东片区综合开发(含城市功能综合体)

  (一)项目概况

  荆东片区综合开发主要包括以下几项建设内容:1.对205国道沿线荆东旧村和现状菜地约270亩土地综合开发和提升改造,打造学生街、商务培训、教育等配套学院的特色商业业态和配套齐全的高档居住社区。2.林业机械厂及周边475亩土地征迁,建设以三明学院艺术大楼为中心的文化创意园。3.三明学院东侧135亩菜地征收,建设三明学院人才公寓、荆东村生产安置房等项目。4.205国道沿线现状立面改造和荆东旧村主街至南门街景观风貌提升。5.启动荆东村、荆西街道环境卫生大排查、大整治行动。6.研究荆东荆西互联互通,启动荆西片区开发建设。7.城市功能综合体:利用荆东报废汽车拆解厂及周边15亩土地,建筑总面积18000平方米。地上建筑主要包括:公交首末站、荆东村委会、文化活动中心、农贸市场等。地下建筑主要包括:公共停车场。

  (二)目前进展情况

  1.规划设计:一是小学、幼儿园方案设计完成,已提交至政务中心窗口。二是学生街方案设计于5月18日报送市自然资源局初审后需重新调整。三是荆东互通B匝道已由省交规院调整设计,占用前洋地块由4.8亩调整至1亩,正报市政府审批。

  2.土地征迁:一是华岭苗圃土地划拨省一建方案已基本明确,正由市自然资源局牵头办理相关手续。二是底洋剩余100余亩土地、体育场20亩土地征迁已明确资产置换和现金补偿2套方案。三是林业机械厂已完成征收方案制定报批并启动入户征迁,66户房屋中已签约49户。四是林械厂后方林地涉荆东村部分征迁,拟于27日召开村民代表大会,力争6月10日前完成征迁。

  3.项目建设:经与省一建、市住建等部门多轮沟通,已重新将首动区(含小学幼儿园、荆东老街改造、学生街、学院北门道路改造)重新包装立项,由市住建局审批作为装配式试点,加快项目进程施工。将二期工程(前洋商业地块、公建综合体、污水处理厂)重新包装,作为安置房及配套工程立项,采取EPC模式,以“三次容缺”联审联办方式推动项目报批。目前学院实验小学、实验幼儿园及前洋学生街地块、北门道路地块已全面进场施工,进行清表、钻探、临建搭设等工作,小学、幼儿园地勘钻孔完成100%,正在搭设塔吊。学生街地勘钻孔完成86.5%,于5月28日前提交地勘报告送图审机构审查,作业面打开。

  4.环境整治:一是卫生环境。于15日组织集中拆违,荆东村内拆违380余平方米,15处环境顽疾得到治理,对接省一建及时跟上,在拆违位置设计停车场,目前已进场施工。二是荆东小溪整治,水质连续4个月达到黑臭水体销号标准。污水处理厂搬迁已在市自然资源局指导下完成三处选址,可研方案正在编制。目前已完成投资1860万元。

  (三)2020年年度计划安排

  一季度:完成底洋附属小学、附属幼儿园以及前洋地块征迁协议签订,启动荆东街区路面改造工程,完成临时停车场建设,完成片区概念性规划和部分区域控规、荆东街区规划工作。

  二季度:办理底洋附属小学、幼儿园以及前洋地块相关农转用手续并完成供地、建筑设计,由省一建集团进场施工;启动荆东污水处理厂搬迁相关程序;完成林械厂征迁以及底洋剩余地块征迁;完成荆东村主街路面修缮、管网改造工作;启动城市功能综合体规划及方案设计。

  三季度:完成林械厂后400余亩林地征收工作;完成荆东小溪黑臭水体销号工作;完成林械厂后400余亩林地征迁;完成城市功能综合体土地征迁。

  四季度:12月底前完成底洋小学、幼儿园主体建设、完成前洋地块部分学生街及商住楼房建设。启动城市功能综合体建设,完成城市功能综合体前期建设手续。

  (四)6月上半月工作安排

  一是设计,6月10日前完成学生街设计方案,6月20日前完成荆东污水处理厂主体设计,30日前完成施工图设计和预算。6月20日前完成公建综合体设计。6月底前前洋A地块施工图设计完成80%。二是工程,6月底前完成小学、幼儿园及周边附属工程项目土地农转用手续、工可等前期手续。同时,完成小学、幼儿园基础施工50%,完成北门人行道施工50%,完成学生街基础施工30%,荆东老街路面管网预埋、路基完成。三是征迁,6月10日前完成林械厂后山涉荆东村林地征迁,6月15日前完成林械厂征迁,6月底前会同三明学院完成底洋地块征迁。

  二、徐碧城中村改造项目

  (一)项目概况

  甲头B、C地块安置房建设项目位于北部新城中心区域,东接碧桂园小区,西临时代锦园小区,紧挨梅列第一实验学校,周边有体育场、万达城市综合体。项目规划总占地面积约18万㎡,总建筑面积约44.6万㎡,其中计容建筑面积约32.8 万㎡ ,容积率约2.0,绿地率约35%,建筑密度约15.10%。规划建设安置房26幢,含住宅约2900套30.1万㎡,商业店面约1.6万㎡,拟设计45㎡、60㎡、90㎡、115 ㎡ 、120㎡、135㎡等六种住宅户型。小区内设有东西两个独立出入口并配有多条步道等,路网分布均衡,主要道路坡度6%以下,配套建设幼儿园1所,养老服务用房约900㎡,文体活动室约750㎡,设置地上停车位约340个、地下停车位约3000个,整体居住环境舒适优越,配套完善(最终以规划部门审批的设计方案为准)。

  (二)目前进展情况

  截至5月28日,项目完成:1.设计及地勘于5月22日完成招标工作。2.5月26日地勘前期道路及场地整理进场。3.与市测量队对接施工现场原始标高及坐标点放样。

  (三)2020年年度计划安排

  4月份完成安置地可研等前期工作,5月份完成项目立项,6月份完成施工图设计,9月初完成施工单位招标,9月30日前进场施工。

  (四)6月上半月工作安排

  1.6月初地质勘探施工。2.施工方案优化并报规划进行审批。3.施工图设计。4.建设用地许可证报批。

  三、徐碧新城(六路)新商圈建设项目

  (一)项目概况

  该项目总投资约15亿元,分两期建设。一期总投资约3亿元,主要建设连廊天桥互联互通工程(含新市北路与东乾二路圆盘连廊天桥、万达广场3号门与体育场馆连廊天桥、规划馆与体育馆之间既有天桥改造、城发广场与体育场馆间下穿商业通道、商会片区与城发广场间跨东乾路互联互通设施等)。体育广场改造提升工程(含儿童户外活动场地、体育场馆室内外改造提升修缮等)。红色文化广场提升工程(含红色文化雕塑、休憩长椅等)。滨水景观改造工程(含滨水商业建筑、城市阳台、水幕灯光秀、绿化提升等)。二期总投资约12亿元,主要进行徐碧步行街特色街区改造、原核电地块开发建设(用地约100亩,投资约10亿元)。项目分为方案策划、施工建设、招商运营三个阶段。

  (二)目前进展情况

  1.互联互通连廊天桥工程:已完成四座天桥优化设计方案(第三稿)文本,并报市政府研究。正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  2.城市阳台及附属配套工程:已完成城市阳台优化设计方案(第三稿),根据规划部门意见调整完善方案,并报市政府研究。正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  3.水幕灯光秀项目:已完成现场踏勘和水位、水深、流向等实地测量,收集项目水文、水利概况资料。已完成初步设计方案,正在完善优化设计方案(第二稿)。正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  4.体育场馆修缮改造工程:已完成邀请北京国家奥林匹克体育中心专家进行现场踏勘,根据专家意见要求进行体育场馆建筑质量安全性检测,根据检测结果制定修缮改造方案。正在办理体育场馆建筑质量安全性检测机构、体育工艺咨询技术服务机构的招投标工作。

  5.互联互通地下通道及配套商业项目:东南设计集团正在完善初步设计方案,计划6月上旬报市政府研究。

  6.招商运营:已完成明品荟、明小吃、明夜城项目初步招商方案,并通过城发集团会议研究。

  (三)2020年年度计划安排

  一季度:完成六路商圈商业策划方案,完成规划方案公开竞标和规划方案。

  二季度:计划完成项目前期方案设计,启动互联互通项目、城市阳台等项目施工前期准备工作并报市政府方案论证。

  三季度:计划开始互联互通工程、城市阳台及附属配套工程的施工;待体育场馆优化方案完成后再做现场提升改造工程方案设计;完善水幕秀方案优化设计。

  四季度:完成互联互通工程、城市阳台及附属配套工程等施工30%;启动体育场馆提升改造工程和水幕秀工程。

  (四)6月上半月工作安排

  1.6月15日前,完成徐碧新城(六路)片区文化旅游产业项目(互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目、体育场馆修缮改造工程等)的可研、项目建议书、社会稳定风险评估报告,并报批。完成互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目设计方案定稿、报批,开展施工图设计工作。

  2.6月30日前,完成体育场馆建筑质量安全性检测机构、体育工艺咨询技术服务机构的招投标工作,并开展安全性检测和体育工艺咨询技术服务。

  3.6月30日前,完成徐碧新城(六路)片区文化旅游产业项目(互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目、体育场馆修缮改造工程等)项目立项审批。

  4.6月30 日前,完成明品荟、明小吃、明夜城项目优化完善招商方案,完成招商政策制定,并与相关部门对接。

  四、三明市第一医院生态新城分院项目

  (一)项目概况

  三明市第一医院生态新城分院建设项目位于三明生态工贸区金桥路西侧、金泉路南侧地块,项目总投资24.08亿元,建设内容包含慢性病医院、医养中心、医养服务中心,总占地面积93626平方米(约140亩),总建筑面积31.7万平方米,其中地上建筑面积20.9万平方米,地下建筑面积10.8万平方米,设置床位数1000张,建设周期60个月。

  (二)目前进展情况

  截止2020年5月27日项目完成情况:完成办理所有项目前期手续。主体工程施工图正在绘制中,部分楼栋施工图绘制完成,施工图预算同步进行。土石方工程施工已完成总工程量的70%。2020年已完成投资2496万元,共计完成投资1.20亿。

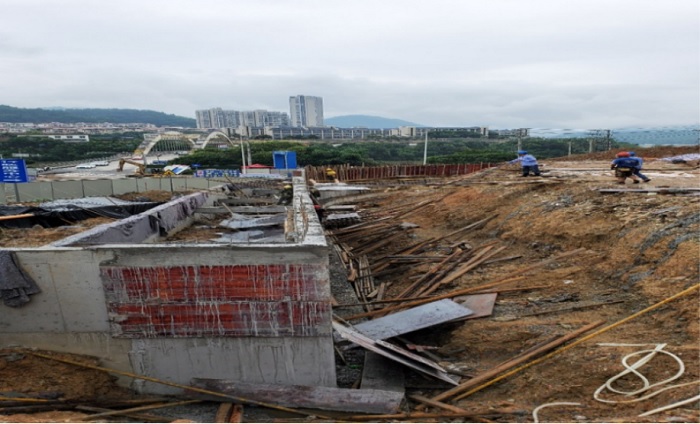

  土石方工程施工现场

  (三)2020年年度计划安排

  一季度:完成项目前期工作,开始项目土石方工程施工。

  二季度:完成项目施工图设计,完成土石方工程施工。

  三季度:主体工程图纸审查及预算编制。

  四季度:主体工程财政审核完成、主体工程施工招标完成,开始施工。

  (四)6月上半月工作安排

  主体工程施工图绘制中,部分楼栋施工图绘制完成,施工图预算同步开始,土石方工程完成总量的75%。

  五、市委党校迁建与综合培训中心项目

  (一)项目概况

  规划占地200亩,总投资56873.8万元,新建建筑总面积86160平方米,其中地上建筑面积72660平方米,地下13500平方米。地上建筑主要包括:教学楼9500平方米、教学综合楼4000平方米、会堂4000平方米、图书与信息中心3000平方米、学员及教职工宿舍37700平方米、食堂5000平方米、体育馆7500平方米、连廊1960平方米。建成后可同时容纳3000人在校食宿。

  (二)目前进展情况

  1. 完成三明市国土空间规划委员会专家咨询委员会评审,初步设计方案原则通过,在充分借鉴各地党校建设基础上,重点围绕建筑功能使用、绿化景观方面进行深度设计。

  2.已完成项目200亩土地征迁,涉及地上建筑已完成征收和拆除工作。

  3.已完成林地报批、林木采伐工作,对地块内香樟等阔叶林木予以保留。

  4.土地农转用报批材料已通过省自然资源厅审查,待省政府明确福建省建设用地审查报批工作流程后即可批复。

  5.已启动造价咨询单位招投标工作,已编制完成造价咨询单位招标文件,拟采用公开招投标简易评标法方式进行招标。

  (三)2020年年度计划安排

  第二季度完成规划、初步设计方案、施工图设计和概算编制。

  第三季度完成项目施工和监理招投标工作,九月份开工建设。

  第四季度基础施工。

  (四)6月上半月工作安排

  1.推进造价咨询单位招投标工作。

  2.启动项目地勘工作。

  六、康养城公建综合体项目

  (一)项目概况

  规划占地面积15亩,建筑总面积18000平方米。地上建筑主要包括:公交首末站、公交管理用房、生态新城街道办、文化活动中心、农贸市场等。地下建筑主要包括:公共停车场、充电桩、设备用房等。

  (二)目前进展情况

  一是完成一期工程(C6、C12、C13)施工图设计,正进行项目规划指标核算工作。二是C12地块展示区完成承台、地梁施工,正进行主体工程施工。三是排洪沟改管涵工程已全面完成,项目区域内道路完成施工图设计等前期工作并已挂网招标,目前因道路优化正抓紧进行施工图变更设计等工作。四是继续推进一期工程装配式建筑邀请招标准备工作。

  (三)2020年年度计划安排

  一季度确定设计方案,完成部分施工图设计;二季度完成一期施工图设计,一期工程全面开工,其中4月份启动展示区、样板房工程建设;三季度内组织一期工程基础施工,其中7月份完成展示区、样板房建设;四季度进行一期工程主体施工。

  (四)6月上半月工作安排

  加快推进展示区主体工程施工并启动一期工程施工图审查工作。项目区域内道路完成施工图变更、审查及施工招标工作。

  七、台江大桥东侧道路延伸工程

  (一)项目概况

  台江大桥东侧道路延伸工程,全长约254米,宽度为46米。设计为双向8车道。

  (二)目前进展情况

  目前已完成6车道的建设,剩余2个影响主车道的厂房已拆除,路基回填已施工50%。南侧人行道已完成场地平整,准备硬化施工。目前已完成投资金额800万。

  (三)2020年年度计划安排

  完成项目建设。

  (四)6月上半月工作安排

  南侧人行道硬化、铺贴;剩余2车道路基施工完成;靠近加油站及林业新村路段新方案定稿。

  八、工业路提升改造工程

  (一)项目概况

  西江滨路(五路大桥段)拓宽改造工程,改造涉及道路长度约250米,道路面积约3300平方米,人行道面积约1500平方米。本次改造涉及道路路面改造、人行道改造、路灯系统改造、雨污分流改造、强电下地改造、弱电管廊改造及交通标志标线等内容,总投资约500万元。

  (二)目前进展情况

  截止5月28日,已完成施工招标,目前处于中标候选人公示期。2020年已完成投资:3万元。

  (三)2020年年度计划安排

  五路大桥拓宽:二季度:完成勘察设计。三季度:挂网招标,开工建设。四季度:完工(征迁工作需要在7月份完成并交付场地)。

  (四)6月上半月工作安排

  六月初完成图纸交底、管线协调、交通组织协调等施工前准备工作,6月5日进场开工,力争八月底完成道路拓宽。

  九、国道534村头至荆东改线工程

  (一)项目概况

  全长约6.0公里, 按双向四车道一级公路标准建设,设计时速60公里/小时。

  (二)目前进展情况

  截至目前,完成投资0.57亿元,占年度计划0.9627亿元的59.2%。主线路基已基本完成,主线桥桥梁(含荆东互通区主线桥梁)、涵洞(通道)完成100%,主线路面、机电、交通安全设施及景观绿化工程完成70%。

  (三)2020年年度计划安排

  一季度开始路面施工;二季度完成主线工程水泥稳定层施工;三季度完成沥青砼路面及交安工程施工;四季度建成通车。

  (四)6月上半月工作安排

  继续开展路面、机电、交通安全设施及景观绿化工程施工,力争6月份完成主线路面工程施工。

  十、G205市区过境线台江连接线

  (一)项目概况

  全长约2.6公里, 按城市主干道兼二级公路标准设计,设计时速60公里/小时。

  (二)目前进展情况

  截至目前,完成投资0.12亿元,占年度计划0.28亿元的42.9%。非跨铁路段已完工。跨铁路段正开展桥梁施工,其中预制梁段梁片完成45片,完成66.2%。现浇梁段正进行支架、模板、钢筋绑扎、混凝土浇筑施工。

  (三)2020年年度计划安排

  一季度开展桥梁施工;二季度开始路面施工;三季度建成通车。

  (四)6月上半月工作安排

  继续开展预制梁制作、现浇梁施工。

  十一、莆炎高速公路东西互通连接线项目

  (一)项目概况

  1.东互通连接线:全长4.08公里,按一级公里标准建设,设计时速60公里/小时,路基宽19米。

  2.西互通连接线(与G534线共线段):长2.15公里,二级公路标准,设计时速60公里/小时。

  (二)目前进展情况

  1.(1)《三明东互通连接线较大变更方案的请示》已上报省高指。(2)三明东互通林地报批材料已报送至省林业厅审核待批复。(3)征迁工作尚在进行中。

  2.截至目前,完成投资0.3亿元,占年度计划0.48亿元的62.5%。路基基本完成,涵洞全部完成,隧道掘进累计完成571.5米,占总量的46.1%,隧道二衬完成407米,占总量的32.6%。

  (三)2020年年度计划安排

  1.争取上半年完成前期工作,第三季度开工建设。

  2.争取年内完工。

  (四)6月上半月工作安排

  1.完成三明东互通连接线较大变更方案确认工作,并继续推进征迁工作。

  2.继续开展隧道工程施工。

  十二、后山滑坡治理工程

  (一)项目概况

  1.对新亭路263号后山滑坡开展地灾治理,完成滑坡治理工程,消除地质灾害隐患。

  2.对三明市委、军岩区后山滑坡开展治理,完成滑坡治理工程,消除地质灾害隐患。

  3.实施绿道景观整治提升项目,开展绿道沿途93处(梅列段48处,三元段45处)各类山体滑坡的治理。修复完善绿道及连接线市政设。做好绿道沿途整体景观提升,消除裸土现象。加强日常管养工作,强化公厕保洁管理,提高路面保洁质量。

  (二)目前进展情况

  1.新亭路项目已完成滑坡治理主体工程,完成投资150万元。

  2.军岩路主体工程已完成,正在进行九宫格植草和急流槽的开挖。

  3.(1)绿道竹贤桥崩塌治理工程。一期工程已完工,二期工程已完成工程60%,土方量完成100%,正在进行锚杆、框架梁作业。主体工程已完成,剩余工作量加紧作业中,预计6月中旬能完工。(2)绿道伊人桥崩塌治理工程已完工。(3)绿道三期北线灯杆226-230号塌方点治理工程。目前已完成总工程量75%,锚杆完成90%,框架梁完成70%,水沟完成80%,主体治理已完成,剩余工作量加紧作业中,预计6月底完工。(4)关于绿道三期北线灯杆313号塌方点治理工程。目前已完成总工程量77%,正在进行锚杆作业,主体治理已完成,剩余工作量加紧作业中,预计6月底前完工。(5)绿道(梅列段)主线路灯、路面、木栈桥、护栏等设施及绿化景观的修复工作。已完成基础设计及预算工作,因原列东街道的军分区后山治理工程未将图书馆连接线纳入治理中,现安排一起纳入修复工作中,6月中旬完成招投标工作。

  (三)2020年年度计划安排

  子项目1.2:三季度:进行土工格室绿化等工程施工。四季度:进行土工格室绿化等工程施工,全面完成整个治理工程。

  子项目3:一季度:梅列、三元区完成清理绿道滑坡点周边塌方的土石方、垃圾、树木等工作,保证通行人员安全,同时对绿道滑坡、设施、绿化修复进行设计,完成招投标等前期工作,部分项目进场施工。二季度:完成项目招投标,全面进场施工;完成绿道设施和绿化修复进行修复,完成绿道21座公厕提升改造。三季度:完成62处一般滑坡项目的土石方清理及采取简易工程措施降险改造,完成绿化提升项目。四季度:完成31处较大滑坡项目工程治理。落实长效管理措施,加强日常管理,巩固专项整治成果,防止问题回潮反复。

  (四)6月上半月工作安排

  1.植草完成80%。

  2.(1)竹贤桥二期争取完工。(2)绿道(梅列段)主线路灯、路面、木栈桥、护栏等设施及绿化景观的修复工作争取完成前期工作。

  十三、后山(狮子坑)地灾点治理及景观提升工程

  (一)项目概况

  本项目主要为地灾治理工程,原滑坡及崩塌坡面采用削坡、格构梁、锚杆(索)、植草措施防护,坡顶设置截排水沟,坡两侧设置急流槽,坡脚设置挡墙及沉淀池,坡体局部设置仰斜排水孔等,总投资约500万元。

  (二)目前进展情况

  1.地灾治理:已完成1#滑坡点的坡面削坡、坡顶截水沟及坡底三个沉淀池;2#崩塌点已完成清表工作,边坡卸载工作正在同步推进,目前地质灾害险情已基本排除;水土流失综合治理完成大部分工作;今年8月份完成地灾治理工程。

  2.麒麟山与绿道连接线:已完成勘察和施工图设计,正在施工图审查,本周内审查完成后,参照教育补短板应急机制,缩短时限,上网施工招标。

  3.儿童公园:已完成规划方案编制,勘察设计招标已上网,于6月8日开标。

  2020年完成投资约300万。2020年度计划投资15000万。

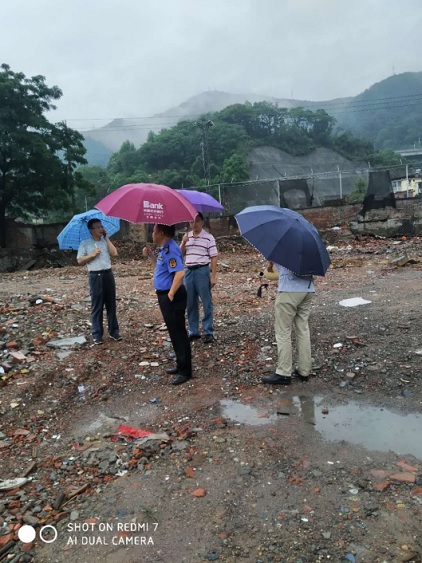

  滑坡点坡底沉淀池接通

  崩塌点削坡

  (三)2020年年度计划安排

  计划于8月份完成。

  第二季度完成削坡、沉淀池及排水沟处理。

  第三季度完成项目锚杆锚索、格构梁等结构部分。

  第四季度完成坡面绿化及验收。

  (四)6月上半月工作安排

  1.完成2#崩塌点削坡、坡顶排水沟。

  2.麒麟山与绿道连接线施工挂网招标。

  十四、三明市区教育补短板项目

  (一)新建三元区东霞幼儿园B地块分园

  项目概况:建筑总面积4916平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:继续内部装修。目前进展情况:正在内部装修,一层墙面磁砖完成,二层墙面磁砖施工,今年完成投资累计350万元,本月完成50万元。

  (二)三元区实验幼儿园建设项目

  项目概况:建筑总面积4910平方米,设置9个班,可新增学位270个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:一层柱、板施工。目前进展情况:完成地下室顶板混凝土施工,今年完成投资累计350万元,本月完成100万元。

  (三)扩建梅列区实验幼儿园

  项目概况:建筑总面积2779.4平方米,可新增学位180个,总投资2300万元。年度计划安排:9月交付使用。6月上半月工作安排:门扇安装,铝合金扇安装,钢结构连廊吊装,竣工验收。目前进展情况:完成楼梯不锈钢扶手,墙面、天棚涂料,走廊地面瓷砖,教室墙裙,卫生间地面, 墙面瓷砖。累计投资1488万元(含征迁),2020年累计投资88万元。

  (四)新建三元区第二实验幼儿园台江分园

  项目概况:建筑总面积4661平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:基础承台施工。目前进展情况:完成桩基础施工,今年完成投资累计40万元,本月完成10万元。

  (五)新建三元区东霞幼儿园第二分园

  项目概况:建筑总面积4930.25平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工6月上半月工作安排:完成二层板浇捣。目前进展情况:完成一层柱、板模板施工,今年完成投资累计250万元,本月完成100万元。

  (六)三钢一幼异地重建

  项目概况:建筑总面积5779.85平方米,设置12个班,可新增学位150个,总投资3000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:室内装修完成100%,水电安装完成100%,暖通及多媒体设备安装完成100%,外墙幕墙铝单板施工完成100%,门窗安装完成100%,室外雨污水管道完成100%,室外道路及景观工程开始施工。目前进展情况:室内装修完成80%,水电安装完成85%,暖通及多媒体设备安装完成80%,外墙幕墙铝单板施工完成70%,门窗安装完成70%。累计投资1900万元,2020年累计投资900万元。

  (七)新建三明教育学院附属幼儿园

  项目概况:建筑总面积4200平方米,设置12个班,可新增学位360个,总投资2000万元。年度计划安排:年底完成主体施工。6月上半月工作安排:报送市领导确认方案,可研报告及选址意见报送窗口。目前进展情况:调整外立面方案、调整可研报告及选址意见。

  (八)新建列西小学教学综合楼

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:继续楼层砌体施工及内、外部装修。目前进展情况:主体结构已封顶,现正在进行楼层(四层)填充墙砌体施工,累计投资1420万元,2020年累计完成投资440万元。

  (九)梅列区沪明小学

  项目概况:建筑总面积25000平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:1#2#教学楼整体装修完成后进入卫生清理工作,3#综合楼砌体粉刷完成、拆除外脚手架,进入外墙真石漆施工, 4#艺体楼砌筑工程完成,室外工程完成60%。

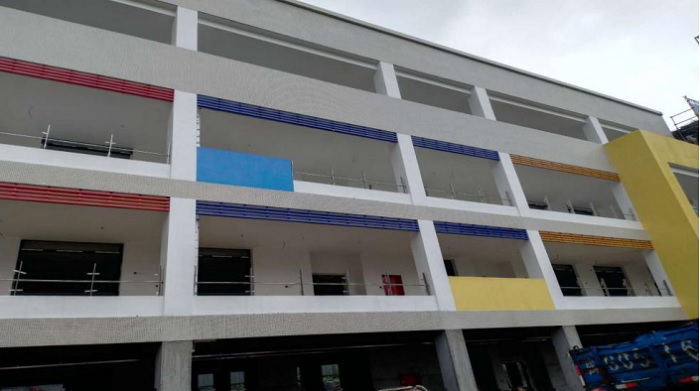

  目前进展情况:室外运动场找平层、防水层、细石砼保护层完成80%,碎石垫层、排水蓄水板完成50%,主席台主体结构80%、门卫基础完成。1#2#教学楼整体装修完成90%,3#综合楼完成主体结构,砌筑墙体工程完成75%,粉刷完成40%,4#艺体楼完成主体结构,一层砌筑墙体完成80%,二层退模拆架完成。累计完成投资8953万元,2020年度完成投资6953万元。

  (十)三元区新东霞小学

  项目概况:建筑总面积15725平方米,设置48个教学班,可新增学位950个,总投资9000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:教学楼内部砌体及装修,艺体馆封顶,围墙、运动场等附属工程施工。目前进展情况:1#、2#、3#楼主体封顶内部墙体施工,艺体馆二层施工,附属围墙、运动场等施工,今年累计完成投资4500万元,本月完成1000万元。

  (十一)三元区第三实验小学

  项目概况:建筑总面积13620平方米,可容纳1620名学生,新增学位700个,总投资12500万元。年度计划安排:9月竣工交付使用6月上半月工作安排:完成1#、2#楼二层板及3#楼基础承台及地梁施工。目前进展情况:1#、2#楼一层板及梁柱钢筋施工,3#楼挡墙完成,今年累计完成投资2900万元,本月完成1000万元。

  (十二)梅列区贵溪洋小学

  项目概况:建筑总面积34568平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:7月动工,年底进入完成基础施工。6月上半月工作安排:地勘单位进场钻探,拟定施工招标文件,办理用地批复、工程规划许可。目前进展情况:初步设计阶段,累计投资9000万元,2020年累计投资35万元。

  (十三)梅列区洋溪中学教学综合楼

  项目概况:建筑总面积3700平方米,设置12个教学班,可新增学位300个,总投资1600万元。年度计划安排:年底竣工。6月上半月工作安排:项目工程招投标(6月底)。目前进展情况:正在进行工程项目财政审核。累计完成投资50万元,2020年累计投资15万元。

  (十四)新建三明十二中教学综合楼

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排8月竣工,秋季招生办班。6月上半月工作安排:项目预验收。目前进展情况:完成二次精装修,消防水泵安装,今年累计完成投资500万元,本月完成100万元。

  十五、三元区文体中心项目

  (一)项目概况

  三元区文体中心项目占地面积14560平方米,建设三明市工人文化宫、全民健身中心综合性场所各一幢(室内),建设资金约1.5亿元。

  (二)目前进展情况

  正在进行土地划拨事宜前期准备工作。

  (三)2020年年度计划安排

  年底全民健身中心主体工程基本结束。

  (四)6月上半月工作安排

  1.规划设计方案工作通过。

  2.有关项目用地划拨工作完成。

  3.项目ETC总承包协议签订。

  4.监理招投标工作启动。

  十六、贵溪洋生态湿地公园项目

  (一)项目概况

  本项目是重点民生工程,建设面积约为24.41万平方米,工程建安造价约9833万元。主要建设内容为“一廊、一带、五园及五个出入口”,其中“一廊”为云廊系统(含有沙溪云廊、贵溪桥、金鼠山、岩背山步行系统);“一带”为贵溪碧波体验带(贵溪洋溪两侧步道及景观、花坡、景观桥);“五园”为岩背园、金鼠园、百鸟园、百荷园、百花园;包括岩土工程、桥梁工程、园林绿化工程、照明工程、给排水工程、园林建筑、园林小品及公共服务设施附属配套工程等。

  (三)目前进展情况

  1.西广场公厕完成屋面做保温层及保护层,挡墙施工完成80%。

  2.岩背山步道钢结构完成400米,揽胜阁一层板浇筑。

  3.岩背山人工挖孔桩共8个已全部浇筑完成,主桥人工挖孔桩已浇筑完成4个,金鼠山人工挖孔桩浇筑完成16个。

  4.花坡冲孔桩共90个,已浇筑完成63个。

  5.主桥施工平台完成。

  (三)2020年年度计划安排

  3月中下旬完成前期工作,组织开工建设;4-6月桥梁基础完成至50%,登山步道完成至50%;7-9月桥梁基础完成至80%,登山步道完成至80%,完成西入口;10-12月份完成步道、南入口、云廊桥主桥、弘桥等;年底前开始绿化施工及收尾工作。

  (四)6月上半月工作安排

  1.完成岩背山揽胜阁二层板,步道钢结构主体80%。

  2.完成花坡孔柱20根。

  3.完成西广场公厕墙体及粉刷。

  4.完成云廊引桥人工孔桩浇筑20根。

  5.完成主桥施工便桥。

  6.主桥桩基63、62号施工。

  十七、老旧小区微改造和拆墙透绿项目

  (一)项目概况

  梅列区:共实施15个老旧小区微改造项目。三元区:共实施8个老旧小区微改造项目,涉及4268户,改造楼栋数99幢,改造建筑面积达20.3万平方米,预计总投资约6850万元,共24个“拆墙透绿”项目。

  (二)目前进展情况

  梅列区:老旧小区:目前已全部完成施工图修编,进行预审。东新小区已完成改造进行验收,富华新村40-45幢已基本完成改造进行扫尾,群英社区已完成部分改造,丹蓉新村已进场施工。拆墙透绿:完成施工图修编,进行预审。

  三元区:老旧小区:完成3个小区施工图设计及预算编制,剩余小区施工图及预算正抓紧编制。启动周边违章建筑及柴火房的拆除工作。拆墙透绿:完成方案设计,正在施工图设计阶段。

  (三)2020年年度计划安排

  二季度完成设计、招标等前期工作;三季度动工,四季度完工。

  (四)6月上半月工作安排

  梅列区:6月5日前报财审,6月底完成招投标。

  三元区:老旧小区完成预算送审。拆墙透绿完成施工图设计及预算编制。

  十八、市区公园绿地老年儿童活动场所改造提升

  (一)项目概况

  市城管局于3月23日启动市区公园绿地儿童活动设施改造提升工作。初步选择沙溪河两岸公园内的14个区域增设儿童活动设施,4月8号完成第二稿方案,4月10日上午邀请市自然资源局吴义丰副局长再次对一河两岸公园现场进行勘察。根据优化中心绿地广场、起飞公园、东新公园等地儿童活动设施布局的思路,设计单位进一步完善规划方案。

  (二)目前进展情况

  建设面积约为7000平方米,工程总概算约750万元。完成四个点施工图,其余十个点在5月底完成施工图设计。完成施工、监理招标中介比选,开始招标控制价编制工作。

  已选取三明罗马柱广场作为试点建设无动力儿童游乐设施,面积约400平方米,广场采用EPDM橡胶地面结合洗米石地面,设置有攀爬滑梯、挖沙机器及冲脚水池等。5月1日开始施工,现已完成场地围挡200平方米,清理表皮土方320立方米,根据初步设计方案,完成场地放样,完成花岗岩大理石等材料预定,完成沙坑开挖及底层浇筑,完成攀爬滑梯构筑物场地平整。截止5月28日已完成橡胶地面及洗米石地面铺设;完成挖沙机器等设备安装;完成攀爬滑梯滑道等设施安装,本工程已竣工可以于6月1日儿童节正式投入使用。

  三明市沙溪两岸无动力儿童游乐设施专项设计方案

  罗马柱广场无动力儿童游乐设施施工中

  (三)2020年年度计划安排

  一期项目:5月初,设计完成;5月下旬,完成控制价编制;6月初,完成编制招标控制价,财政审核并进行招投标选择施工单位;10月底,工程主体基本完工。二期项目:预计12月底主体基本完工。

  (四)6月上半月工作安排

  进行招标控制价编制工作。

  十九、市区绿化景观提升项目

  (一)项目概况

  拟实施13个项目,总投资73155万元。

  (二)目前进展情况

  正在进行前期设计的项目有东新二路道路绿化提升、东新五路中分带道路绿化提升、江滨路沿线景观提升、道路交通环岛绿化提升、立体绿化提升等项目;2020年度市区主次干道行道树盖板安装工程,完成市区主次干道的行道树池调查统计,完成施工招标中介比选、招标控制价编制、施工招标文件编制;基本完成江滨路不具备行道树价值并且老化的法桐处理,已逐步更换榕树30株。

  行道树修剪

  行道树更替补植

  阳光城小区、江滨新城小区、明珠花园、省安二期小区绿化提升由小区物业组织实施;动车三明站周边绿化提升由城投正在实施。

  动车三明站周边绿化施工现场

  (三)2020年年度计划安排

  东新二路道路绿化提升;东新五路中分带道路绿化提升;市区主次干道行道树盖板安装;道路交通环岛绿化提升7月份完成,其余子项目年底完成。

  (四)6月上半月工作安排

  加快前期项目设计等。2020年度市区主次干道行道树盖板安装工程招标控制价审核完毕,并在三元区政府网站上发布施工招标公告,进行公开招标。
